水泥電線桿廠家如何組立12米水泥電線桿
水泥電線桿廠家-水泥電線桿-2019年水泥電桿價格-水泥電桿廠家-曲阜聳立電力工程有限公司
編輯:許森
曲阜聳立電力工程有限公司是一家專業從事生產水泥制品的企業。公司位于山東曲阜市。公司歷來以堅持質量為本的方針、以人為本的銷售理念,多少年來,積攢銷售和生產的先進經驗,贏得廣大新老客戶的好評。

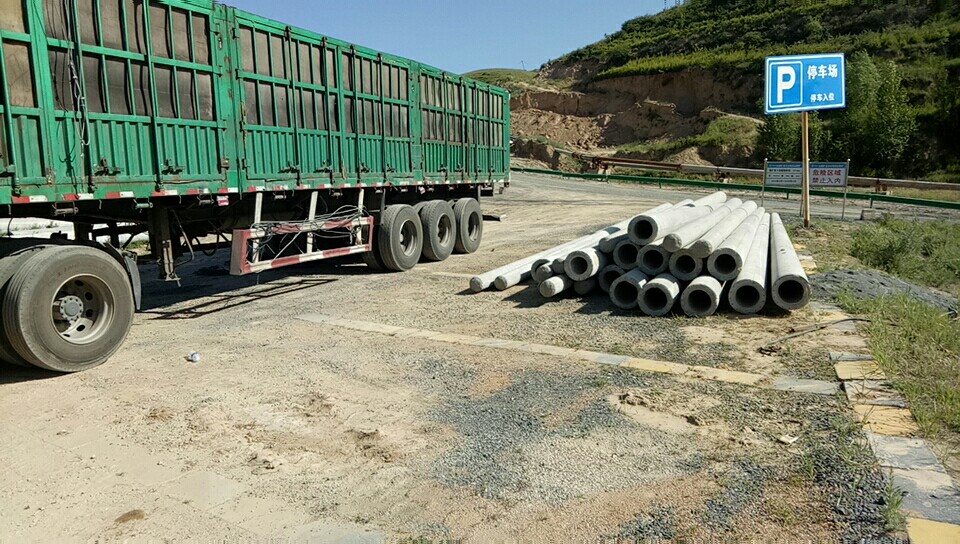

水泥電桿在日常生活中隨處可見,水泥電線桿廠家尤其是在國家電網農網升級改造工程中。其中12米水泥電桿使用最多,為各類電桿中的明星產品。很多電力物資采購部門在購買水泥電桿時候,會遇到水泥電桿如何組立的問題,不知道如何操作才能使電桿組立過程更省心、省時
1、電桿組立前應進行外觀檢查,并符合下列要求:①表面光潔平整,壁厚均勻,無偏心、露筋、跑漿、蜂窩等現象;②不得有縱向和橫向的裂紋;③桿身彎曲不超過2/1000,頂端封堵良好。
2、電桿長度12m,有接口的要作防銹處理,油漆使用不少于兩到,首先使用防銹漆打底,然后用銀粉漆遮蓋。電桿埋深以桿長的1/6計算,深度為2 m,電桿中心點確定后,回填土每下30cm要進行夯實一次,直至高出地面20cm為止。
3、直線桿橫向位移不應大于20mm,桿梢偏移不應大于梢徑的1/2,轉角桿應向外角預偏,緊線后不向內角傾斜,向外角傾斜不應大于1個俏徑。終端桿應向拉線側預偏,緊線后不應向拉線反方向傾斜。水泥電線桿廠家拉線坑的深度允許偏差,應不深于設計坑深100mm,不淺于設計坑深50mm。桿坑位移應滿足:①順線路方向位移不應超過設計檔距的5%,垂直方向不應超過50mm;②雙桿根開誤差不應超過30mm;③雙桿坑深誤差不應超過20mm。
4、組織好足夠的人員,立12m桿時不少于20人,立桿前確定1人為指揮,講明立桿方法及信號,立桿時距桿洞桿長1.2倍范圍內不得有無關人員逗留。
5、立電桿應設專人統一指揮。開工前,要交待施工方法、指揮信號和安全、技術措施,工作人員要明確分工、密切配合、服從指揮。
6、立桿要使用合格的起重、支撐設備和拉繩,使用前應仔細檢查,必要時應提前試驗。使用方法應正確,嚴禁過載使用。
- 八米水泥電線桿之間的間距是怎么設置的
- 2019-09-25水泥電線桿廠家介紹水泥電線桿模具如何使用
- 2019-09-23水泥電線桿廠家水泥電線桿上變壓器如何安裝
- 2019-09-222017年水泥電線桿廠家環評公示

- [11-30]架設水泥電線桿底盤卡盤要求
- [08-17]水泥電線桿深埋標準及要求
- [01-20]臨時水泥電線桿的安裝方法
- [01-23]電線桿上有哪些配電設備
- [01-18]電線桿接地線的安裝
- [06-07]水泥電線桿坑深要求是
- [01-26]水泥電線桿的質量和強度
- [01-19]水泥電線桿為什么會有裂痕
- [06-17]中國水泥電線桿在競爭中的發展方向
- [09-25]水泥桿簡便科學安裝方法
- [08-18]水泥電線桿。它們?nèi)缤艺\的衛士,日復一日,年復一年,為城市的
- [04-21]廠家介紹7米水泥電線桿檢測標準
- [03-12]農村水泥電線桿可共建共享
- [03-11]冬季生產水泥電線桿的有哪些需要注意的點
- [03-10]高質量水泥電線桿的原料配比大公開
- [03-09]生產等徑水泥電線桿有什么要求
- [03-08]通信水泥電線桿承載力正確計算方式
- [03-07]水泥電線桿生產工藝廠家介紹
- [03-06]21米水泥電線桿正確焊接的方式
- [03-05]水泥電線桿的價格具體怎么計算
